選鈦廠擴能改造之工期、費用要求
創建時間 2014-01-20 作者 球磨機 瀏覽
QQ留言
聯系電話:13803857310
河南豫暉礦山機械有限公司就目前選鈦廠對鈦的回收率僅達20%左右的情況,以此進行選鈦廠的擴能改造。目的在于提高鈦回收率,在處理同樣的原礦量的情況下,每年生產量能有所提升。
工期要求:

選鈦廠擴能改造工程原定計劃在7月底空負荷試車,8月份投產使用,其中球磨機的絕對安裝工期為38天,詳見表1。
表1 工期要求

費用要求:
選鈦廠擴能改造工程由河南豫暉礦山機械有限公司總包,包干費用(包括建安費、設備費、措施費、不可預見費、聯合試車費、設計費、可研編制費用、測量費、計算機編程費等)約2.6億,其中3臺濕式溢流型球磨機總包干費用為1223.7萬元。

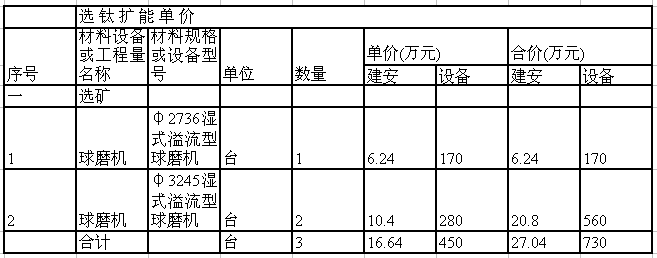

濕式溢流型球磨機詳細費用見表2(摘自《河南豫暉礦山機械有限公司選鈦廠擴能改造工程總承包合同--技術附件》)。
表2 濕式溢流型球磨機費用劃分

選鈦廠擴能的改造成功,并對濕式溢流型球磨機進行費用劃分之后,選鈦廠的鈦回收率可提高10%左右,詳情敬請關注河南豫暉球磨機設備網。
